가장 빠른 재개발 사업, 역세권 활성화입니다 - 박합수 겸임교수 (건국대 부동산대학원)
Quick Summary
가장 빠른 재개발 사업으로 거론되는 역세권 활성화는 서울의 제한된 토지 여건에서 공급 속도, 용적률 인센티브, 복합개발을 동시에 노리는 핵심 대안이다.
영상 보기
클릭 전까지는 가벼운 미리보기만 먼저 불러옵니다.

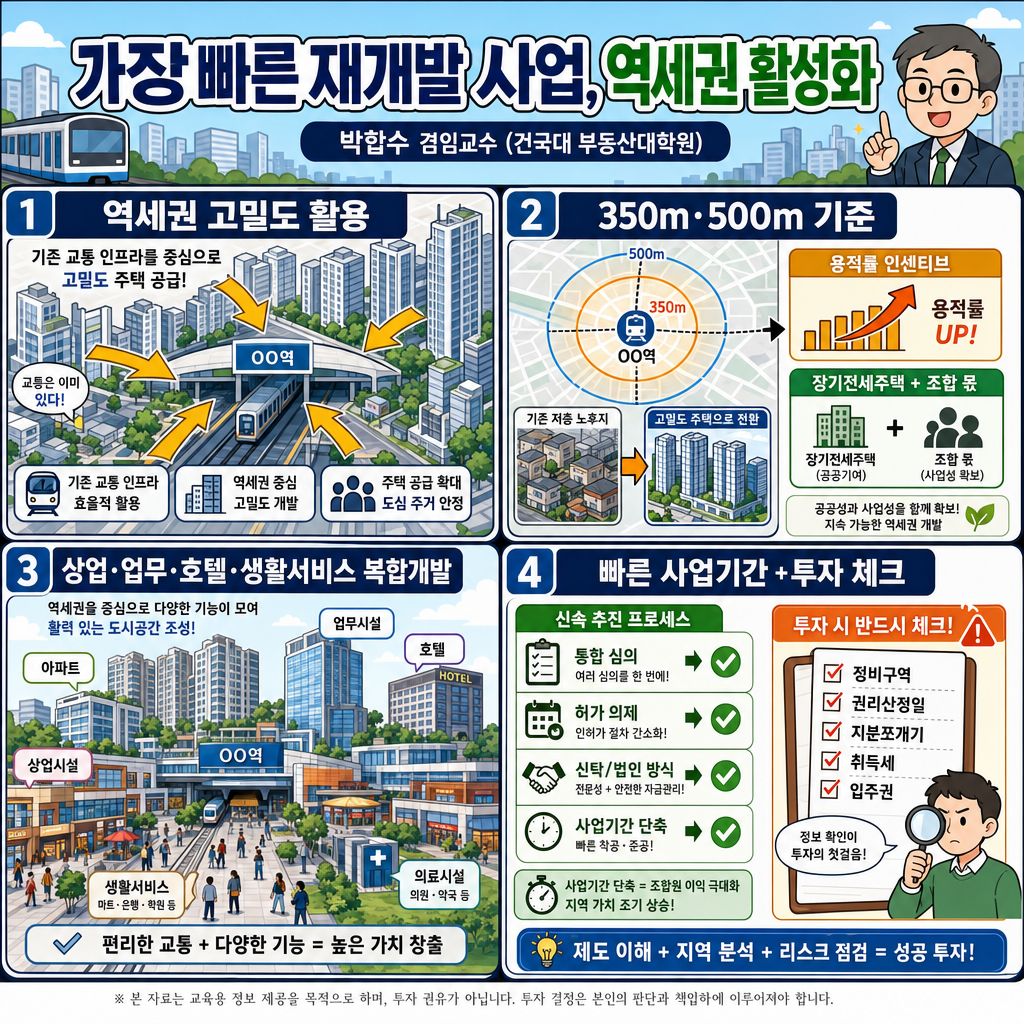

🖼️ 인포그래픽

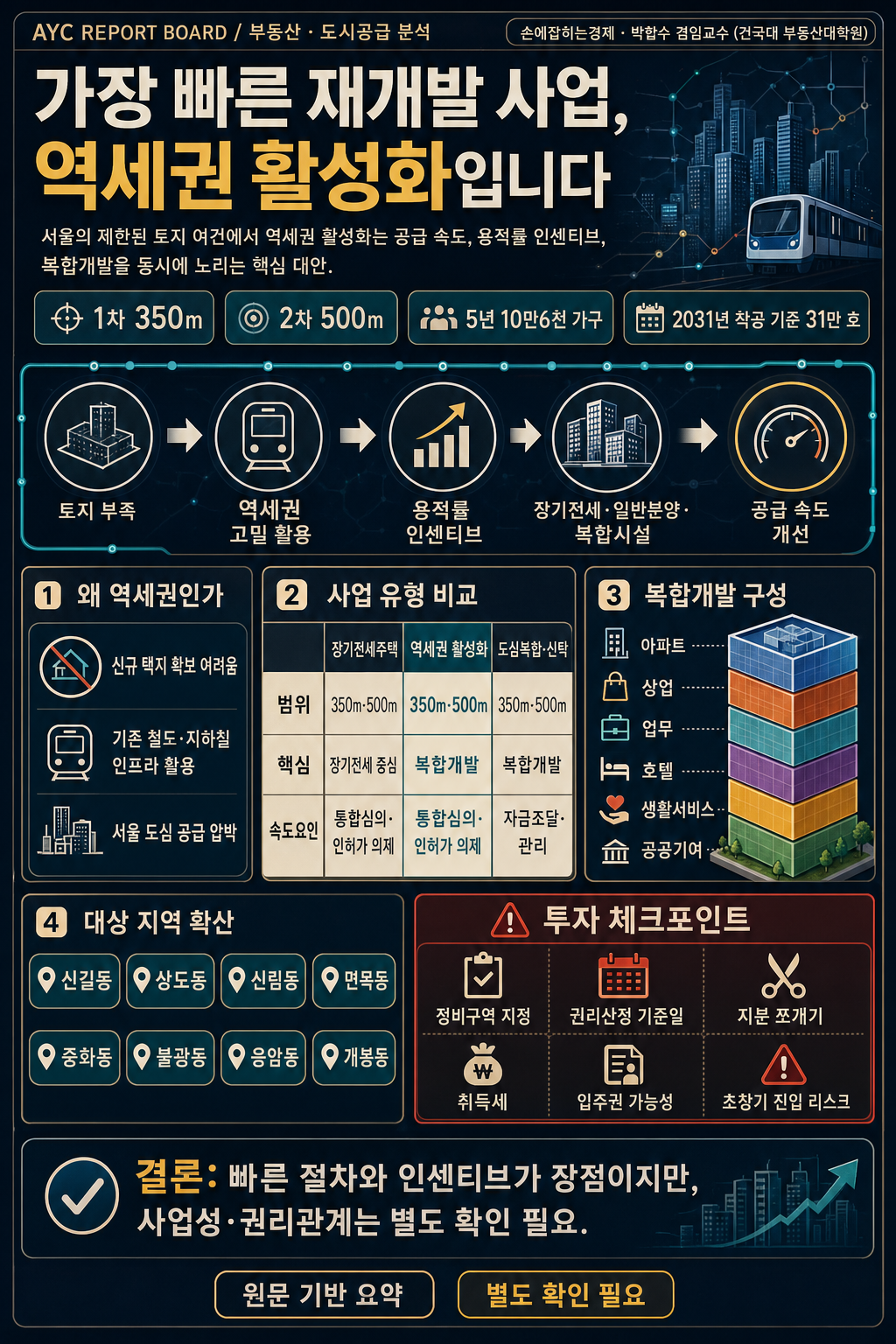

🖼️ 4컷 인포그래픽
💡 한 줄 결론
가장 빠른 재개발 사업으로 거론되는 역세권 활성화는 서울의 제한된 토지 여건에서 공급 속도, 용적률 인센티브, 복합개발을 동시에 노리는 핵심 대안이다.
📌 핵심 요점
- 역세권 개발은 신규 택지 확보가 어려운 서울에서 기존 철도·지하철 인프라 주변을 고밀도로 활용해 주택 공급을 늘리는 방식이다.
- 역세권 장기전세주택 사업은 1차 350m, 2차 500m 범위를 기준으로 하며, 노후도와 면적 요건을 충족하면 용적률 인센티브를 통해 공공 장기전세주택과 조합 몫을 함께 확보할 수 있다.
- 역세권 활성화 사업은 아파트 중심을 넘어 상업·업무·호텔·생활서비스 시설까지 결합하는 복합개발 방식이며, 대상 역이 서울 전역으로 넓어지고 있다.
- 도심복합개발사업과 신탁 방식은 통합심의, 인허가 의제, 자금 조달·사업 관리 역량을 통해 기존 재개발·재건축보다 사업 기간을 크게 줄일 수 있는 수단으로 설명된다.
- 투자 관점에서는 정비구역 지정 여부, 권리산정 기준일, 지분 쪼개기, 취득세, 입주권 가능성 등을 반드시 확인해야 하며, 초창기 진입은 수익 가능성과 위험이 함께 크다.
🧩 배경과 문제 정의
- 지방선거 이후 집값 흐름과 주택 공급 방안이 주요 쟁점으로 떠오른 가운데, 서울처럼 도심 내 가용 토지가 부족한 지역에서는 새 택지를 확보하기가 갈수록 어려워지고 있다.
- 한강 수면 활용 같은 논의가 나올 만큼 공급 부지 압박이 커지면서, 이미 교통 인프라가 갖춰진 역세권을 고밀·복합 개발하는 방식이 현실적인 대안으로 주목받고 있다.
- 역세권 개발은 단순히 아파트를 늘리는 사업이 아니라 장기전세주택, 일반분양, 상업·업무시설, 생활서비스 시설, 공공기여를 함께 설계해 도심 주택 공급과 지역 활성화를 동시에 다루는 방식이다.
- 특히 역세권 장기전세주택, 역세권 활성화 사업, 도심복합개발사업은 기존 재개발·재건축보다 사업 면적이 작고 절차를 단축할 수 있어 “가장 빠른 재개발 사업”으로 평가된다.
- 다만 공급 속도를 높이기 위해서는 용적률 인센티브, 공공기여 부담, 권리산정 기준일, 취득세, 이주비 대출, 분양가 상한제, 재건축 초과이익환수제 같은 제도적 변수를 함께 점검해야 한다.
🕒 시간순 섹션별 상세정리
1. 역세권 범위와 개발 대상의 기본 기준
- 지방선거 이후 집값과 주택 공급 대책이 다시 쟁점이 됐고, 공급 부지 확보가 쉽지 않은 상황에서 역세권 개발이 대안으로 거론된다 [00:13]
- 역세권은 지하철·국철·경전철 승강장 플랫폼을 기준으로 직선거리 250m, 350m, 500m 범위로 나눠 설정된다 [00:38]
2. 역세권 장기전세주택 사업의 조건과 용적률 인센티브
- 역세권 장기전세주택, 즉 시프트 사업은 서울시가 운영하는 대표적인 역세권 개발 방식이다 [01:46]
- 1차 역세권은 350m, 2차 역세권은 500m로 구분되며, 해당 범위 안의 토지가 주요 사업 대상이 된다 [02:01]
3. 역세권 활성화 사업의 복합개발 범위와 중심지별 적용 기준
- 역세권 활성화 사업은 서울시에만 한정된 제도가 아니라 여러 지역에서 활용할 수 있는 복합개발 방식이다 [03:43]
- 장기전세주택 사업이 아파트 중심이라면, 역세권 활성화 사업은 아파트와 상가, 업무시설, 관광호텔, 생활서비스 시설을 함께 배치하는 구조다 [03:58]
4. 도심복합개발사업은 통합심의로 신속 공급을 노린다
- 역세권 개발에서도 빠른 주택 공급을 위해 별도의 추가 제도가 마련돼 있다 [06:31]
- 핵심은 여러 인허가와 심의를 한 번에 처리하는 통합심의이며, 이를 통해 사업 기간을 줄이는 것이 목표다 [06:46]
5. 대상 범위와 요건은 넓고, 노후도·용적률 인센티브가 강하다
- 도심복합개발사업의 개발 범위는 역세권 장기전세주택과 마찬가지로 1차 역세권 350m, 2차 역세권 500m 기준을 따른다 [08:03]
- 법령상 면적 기준은 5,000㎡ 이상이지만, 서울시는 공급 확대를 위해 주거 중심형 기준을 2만㎡에서 6만㎡까지로 운용한다 [08:15]
6. 역세권 장기전세주택은 용적률·분양분·매입가격으로 사업성을 보완한다
- 역세권 장기전세주택은 입지와 공공성을 결합한 사업이므로 조합원과 사업자에게도 구체적인 혜택이 필요하다 [09:56]
- 추가로 늘어나는 용적률의 절반은 조합 몫이 되고, 나머지는 공공기여 성격으로 활용된다 [10:20]
7. 10만6천 가구 공급 목표와 빠른 사업 추진 가능성
- 서울시는 5년 동안 10만6천 가구 확충을 선언했고, 2031년까지 착공 기준 31만 호 공급 목표를 제시했다 [12:03]
- 이 공급 목표에는 역세권 장기전세주택과 역세권 관련 개발 계획이 포함된다 [12:18]
8. 외곽 다세대·연립 밀집지와 소규모 정비의 경쟁력
- 현재 역세권 사업지는 서울 전역으로 확산되는 흐름이다 [13:38]
- 신길동, 상도동, 신림동, 면목동, 중화동, 불광동, 응암동, 개봉동처럼 외곽의 다세대·연립 밀집 지역이 주요 대상이다 [13:53]
9. 역세권 활성화 확대와 강북·외곽 지역 인센티브
- 역세권 활성화 사업은 장기전세주택보다 복합개발 성격이 더 강한 방식이다 [16:25]
- 2019년 4개 시범사업에서 시작해 6~7년 사이 68개까지 확대됐다 [16:40]
10. 공공기여 축소와 역세권 고밀 개발의 논리
- 공공기여 부담이 30% 수준으로 낮아지면 조합원은 늘어난 용적률을 더 적극적으로 활용할 수 있다 [18:06]
- 공공기여 축소는 사업성을 높이고 조합원에게 돌아갈 기대 이익을 키운다 [18:21]
11. 서울 주택 공급 부족과 아파트 비중 확대 과제
- 서울은 도심 내 신규 개발 가능한 땅이 제한적이어서 재건축·재개발이 주된 공급 방식이 될 수밖에 없다 [19:56]
- 고밀도 개발은 한정된 토지에서 주택 수를 늘리기 위한 현실적인 선택지다 [20:11]
12. 신탁사 중심 민간 도심 복합 개발의 속도 장점
- 민간 도심 복합 개발은 공공이 활용할 부지가 부족한 상황에서 역세권 개발을 본격화하려는 흐름과 맞물린다 [21:44]
- 토지·주택 소유자가 새 아파트를 어떻게 배정받는지가 핵심 쟁점이다 [21:59]
13. 일본식 역세권 복합 개발과 국내 적용 가능성
- 광운대 역세권 개발은 일본식 역세권 복합 개발 모델을 참고한 사례로 나온다 [24:39]
- 이 사업은 약 4조9천억 원 규모의 사업비와 현대산업개발 추진 구조가 결합된 국내형 복합 개발 사례다 [24:54]
14. 사업 기간 단축의 핵심은 통합 심의와 인허가 분산
- 새 역세권 개발 사업은 구역 지정 뒤 짧게는 4~5년, 길게는 6년 정도면 입주가 가능하다는 전제를 둔다 [26:18]
- 기존 정비사업보다 사업 기간을 절반 수준으로 줄일 수 있다는 점이 가장 큰 장점이다 [26:33]
15. 투자 관점의 기회와 단계별 리스크 점검
- 일반 재건축·재개발은 이미 가격이 많이 올라 뒤늦게 진입하기 어려운 상태다 [28:07]
- 역세권 사업은 기존 정비사업 투자 기회를 놓친 사람에게 대안이 될 수 있다 [28:22]
16. 권리산정 기준일과 입주권 리스크
- 역세권 정비사업에서는 주민 열람 공고 시점부터 권리산정 기준일이 적용된다 [30:15]
- 기준일 이후 단독주택을 다세대나 원룸으로 쪼개 신축한 물건을 사면 입주권을 받지 못할 수 있다 [30:30]
17. 취득세 부담과 세금 활용 방식
- 기존 주택 보유자가 추가로 매입하면 조정대상지역 기준 2주택 취득세 8%, 3주택 이상 12% 부담이 생긴다 [31:38]
- 6억 원 물건을 매입하면 부가세 등을 포함해 약 4,800만 원대 취득세가 나올 수 있다 [31:53]
- 6억 원대에 매입한 뒤 추가 분담금을 합쳐 총 12억~13억 원 수준이 될 수 있다 [32:08]
- 6년 뒤 입주 시점에 아파트 가격이 두 배 가까이 될 가능성을 감안하면 큰 방향성에서는 매입 판단이 가능하다는 설명이 나온다 [32:23]
18. 한강벨트와 대규모 재건축 후보지의 지연
- 올림픽대로와 강변북로 주변 한강벨트는 개발 필요성이 크지만 실제 아파트 건설 현장은 많지 않다 [33:28]
- 잠실 5단지, 장미아파트, 아시아선수촌 등도 아직 본격적인 한강변 착공 장면으로 이어지지 않았다 [33:43]
- 반포주공 1단지처럼 일부 공사 중인 단지는 있다 [34:04]
- 그러나 강남·강북 한강변 전체로 보면 추진 단계에 머문 단지가 많고, 건축 착공까지 이르지 못한 곳이 상당수다 [34:19]
19. 잠실 5단지의 장기 지연과 대규모 공급 잠재력
- 잠실 5단지는 2013년 조합 설립 이후 13년 동안 사업 추진이 정체됐다 [36:01]
- 한강변 35층 제한에서 60~70층 허용으로 기준이 바뀌는 과정에서 정비 기준 혼선과 시간이 누적됐다 [36:16]
- 층수 상향 과정에서 조합장 교체 등 내부 갈등이 발생했다 [36:31]
- 사업이 장기간 멈추면서 서울시 입장에서도 매력적인 입지의 대규모 공급 잠재력이 활용되지 못했다 [36:46]
20. 재건축 초과이익환수제가 공급 지연 리스크로 작동하는 구조
- 재건축 사업 속도를 높이려면 재건축 초과이익환수제 폐지가 필요하다는 문제의식은 2017년 4월부터 이어졌다 [38:25]
- 공급 부족이 가격 상승으로 이어질 수 있다는 우려가 이 문제의식의 배경이었다 [38:40]
21. 가격 안정 효과보다 공급 지체 비용이 커진 재건축 규제
- 재건축 초과이익환수제의 목적은 투기 세력 억제와 가격 안정이다 [40:18]
- 그러나 현실에서는 재건축 아파트 가격 상승이 이어졌고, 가격 안정 효과도 뚜렷하게 확인되지 않았다 [40:33]
22. 이주비 대출 규제와 분양가 상한제가 정비사업 속도를 늦추는 구조
- 1+1 입주권을 받는 조합원이 서류상 두 채를 받는다는 이유로 다주택자로 취급되는 문제가 있다 [42:03]
- 이 경우 재건축·재개발 기간에 필요한 이주비 대출이 현장에서 제한될 수 있다 [42:18]
23. 서울 주택 공급 확대에는 제도 보완과 기반시설 검토가 함께 필요하다
- 서울 주택 공급을 늘리려면 정비사업 추진만으로는 부족하다 [44:35]
- 대출, 분양가, 사업 절차 등 정비사업을 늦추는 제도적 지점을 면밀히 다시 검토해야 한다 [44:50]
24. 뉴타운의 개별 개발 문제와 동시 개발 조율 필요성
- 흑석 같은 재개발 지역에서는 내부 도로가 기존의 양방향 2차선 수준으로 남아 불편이 이어지는 사례가 있다 [45:51]
- 이는 기반시설 개선이 함께 이뤄지지 않는 정비사업의 한계를 보여준다 [46:06]
25. 출연자 소개와 대담 종료
- 박합수 건국대 부동산대학원 겸임교수라는 출연자 정보가 확인되며 재개발·역세권 활성화 논의의 전문가 맥락이 압축된다 [48:00]
- 진행 흐름이 감사 인사로 넘어가며, 본문 논의는 추가 쟁점 없이 마무리된다 [48:05]
26. 마지막 인사
- 양측의 짧은 감사 인사가 계속된다 [48:06]
- 인터뷰 형식의 대담이 종료된다 [48:11]
🧾 결론
- 박합수 교수는 서울의 주택 공급 부족 문제를 해결하려면 신규 택지보다 역세권, 재개발·재건축, 도심복합개발 같은 기존 도심 정비 방식이 중심이 될 수밖에 없다고 본다.
- 특히 역세권 사업은 토지 면적이 비교적 작고 이해관계자가 적어 조합 설립과 동의율 확보가 빠르며, 용적률 인센티브가 붙으면 사업성이 개선될 가능성이 크다.
- 서울시가 제시한 5년 10만6천 가구 확충, 2031년까지 착공 기준 31만 호 목표 안에서 역세권 관련 공급은 중요한 실행 축으로 언급된다.
- 다만 공급 속도를 실제로 높이려면 통합심의가 제대로 작동해야 하고, 서울시 심의 집중 문제를 줄이기 위한 구청 권한 위임 같은 제도 개선도 필요하다고 설명된다.
- 재건축 초과이익환수제, 이주비 대출 규제, 분양가 상한제 등은 공급 촉진보다 사업 지연 요인으로 작동할 수 있다는 문제의식이 제기된다.
📈 투자·시사 포인트
- 일반 재건축·재개발 가격이 이미 많이 오른 지역보다, 아직 본격적으로 주목받기 전의 역세권 정비사업 후보지를 살펴보는 전략적 접근이 제시된다.
- 서울시 ‘정비몽땅’ 같은 공식 정보를 통해 관심 동네의 구역 지정 여부, 사업 단계, 진행 속도를 확인중요하다.
- 정비구역 지정 이후는 사업이 본격화된 단계로 상대적으로 안정성이 높지만, 이미 가격에 기대감이 반영됐을 수 있으므로 진입 가격을 함께 점검해야 한다.
- 초기 단계 투자는 수익 가능성이 더 클 수 있지만, 구역 지정 불확실성, 주민 동의, 사업성, 정책 변화 리스크를 감수해야 한다.
- 권리산정 기준일 이후 쪼개진 다세대·원룸 등을 매수하면 입주권을 받지 못할 수 있으므로, 등기부등본과 신축 시점 확인이 필수다.
- 취득세 중과, 일시적 2주택 요건, 주택임대사업자 등록 가능성 등 세금 구조는 개인 상황에 따라 달라질 수 있으므로 별도 검토가 필요한 영역이다.
⚠️ 불확실하거나 확인이 필요한 부분
- 서울시의 “5년 10만6천 가구 확충”과 “2031년까지 착공 기준 31만 호” 목표는 영상에서 언급된 내용이지만, 최신 공식 보도자료나 세부 계획과 일치하는지는 별도 확인이 필요하다.
- 역세권 활성화 대상이 “총 325개 역”으로 확대됐다는 설명은 영상 기준 요약이며, 실제 적용 역 목록·시점·세부 제외 조건은 서울시 고시나 관련 지침 확인이 필요하다.
- 도심복합개발사업이 통합심의를 통해 “4~5년 만에 입주 가능”하다는 기대는 제도상 장점과 출연자의 전망에 가깝고, 실제 사업별 토지 동의율·인허가·금융·시공사 선정 상황에 따라 크게 달라질 수 있다.
- 자막 기반 정리: 타임스탬프가 있는 자막을 기준으로 정리했으며, 고유명사·수치·인용은 원문 확인 필요 시 별도 검증한다.
- 영상 속 주장: 발표자의 해석·전망·비교는 확인된 외부 사실이 아니라 영상 속 주장으로 분리해 읽는다.
- 검증 필요: 수치, 기업 실적, 정책·시장 전망은 발행 전 최신 자료로 별도 검증이 필요하다.
✅ 액션 아이템
- 관심 있는 역세권 후보지를 정한 뒤 서울시 ‘정비몽땅’ 사이트에서 구역 지정 여부, 사업 단계, 추진 주체, 공고 이력을 확인한다.
- 매입 검토 전 해당 구역의 권리산정 기준일과 주민 열람 공고일을 확인하고, 이후 신축·분할·지분 쪼개기 물건인지 점검한다.
- 역세권 장기전세주택, 역세권 활성화, 도심복합개발사업 중 해당 지역에 적용 가능한 제도가 무엇인지 구분한다.
- 사업성 판단 시 용적률 상향분, 공공기여 비율, 일반분양 물량, 장기전세주택 매입 조건을 함께 비교한다.
❓ 열린 질문
- 역세권 고밀 개발이 서울 주택 공급 속도를 높이는 데 기여하더라도, 교통·도로·보행·생활 인프라 부담은 어느 수준까지 감당할 수 있을까?
- 공공기여 비율을 낮춰 사업성을 높이는 방식이 강북·외곽 지역 활성화에는 도움이 되겠지만, 공공임대·기반시설 확보와의 균형은 어떻게 맞춰야 할까?
- 통합심의와 인허가 의제 처리가 실제 현장에서도 4~6년 입주 목표로 이어지려면 어떤 행정 병목을 먼저 줄여야 할까?
