Want to get a data center online quickly? Give it some flex.

Quick Summary

데이터센터를 더 빨리 가동하기 위한 해법으로 새 발전소 건설만이 아니라, 전력 수요가 치솟는 순간 데이터센터의 소비전력을 낮추는 ‘전력 유연성’이 주목받고 있다.

Want to get a data center online quickly? Give it some flex. 관련 대표 이미지

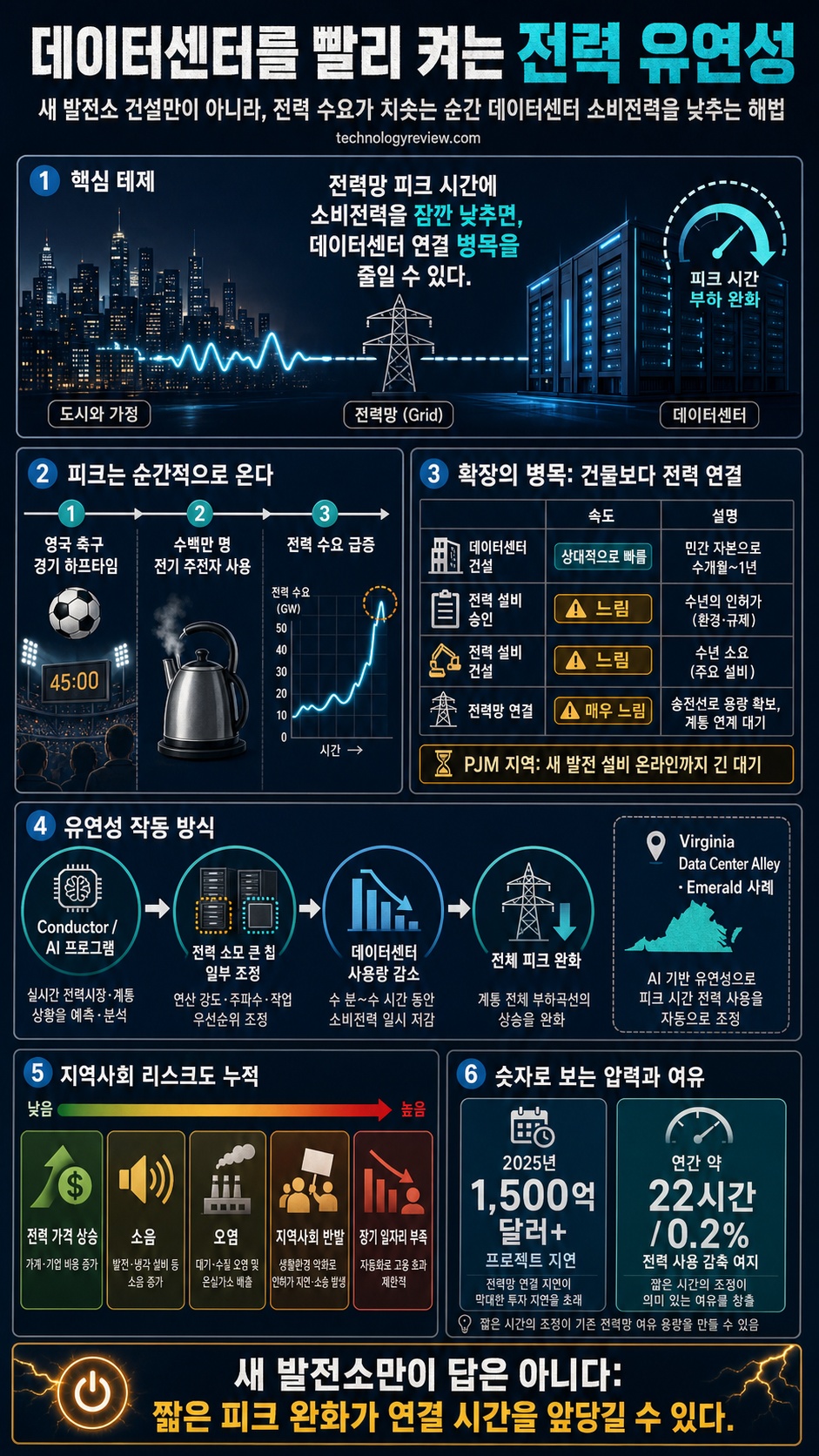

🖼️ 인포그래픽

Want to get a data center online quickly? Give it some flex. 내용을 설명하는 본문 이미지

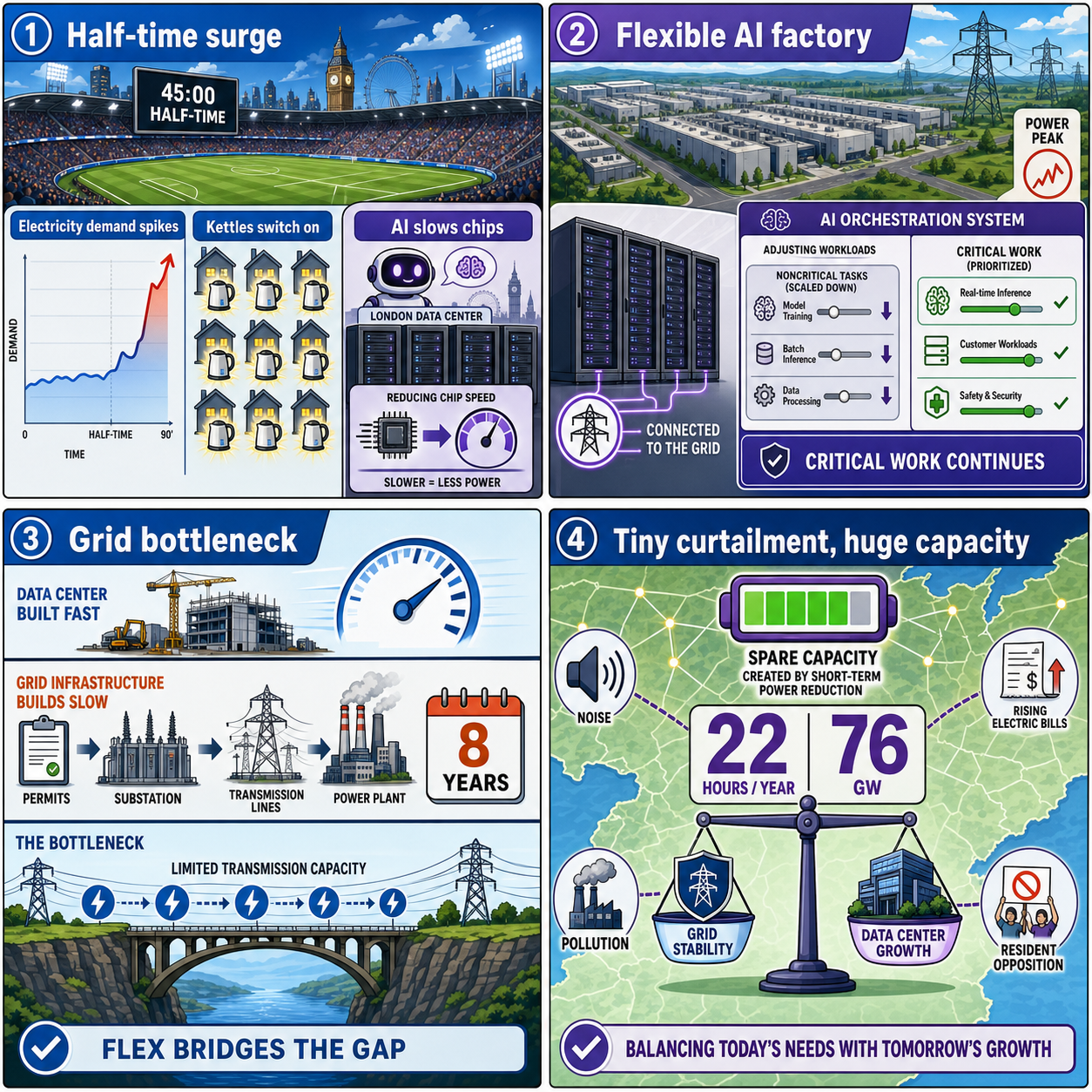

🖼️ 4컷 인포그래픽

Want to get a data center online quickly? Give it some flex. 내용을 설명하는 본문 이미지

💡 한 줄 요약

데이터센터를 더 빨리 가동하기 위한 해법으로 새 발전소 건설만이 아니라, 전력 수요가 치솟는 순간 데이터센터의 소비전력을 낮추는 ‘전력 유연성’이 주목받고 있다.

📌 핵심 요약

  • 기사의 출발점은 영국 축구 경기 하프타임에 수백만 명이 전기 주전자를 켜며 전력 수요가 급증한 사례다. 이때 AI 프로그램이 런던 데이터센터의 전력 소모가 큰 칩 일부를 늦추도록 지시해, 전력 공급과 수요의 균형을 맞추는 데 도움을 줬다.
  • Emerald는 버지니아의 Data Center Alley에 새 시설을 연결하고 Conductor를 배치해, 전체 전력 수요가 급증할 때 데이터센터 전력 사용을 낮추면서도 가장 시급하고 중요한 서버 작업은 계속 수행하게 하려 한다. Nvidia와 Digital Realty가 참여한 이 프로젝트는 ‘전력 유연한 AI 공장’ 사례로 제시된다.
  • 데이터센터 확장의 병목은 데이터센터 건설 자체보다 전력 설비 승인·건설·연결에 더 오래 걸린다는 점이다. 버지니아를 포함하는 PJM 지역에서는 새 발전 설비를 온라인에 올리는 데 8년이 필요하다는 지적이 나오며, 유연성은 이 시간 격차를 줄일 수 있는 다리로 설명된다.
  • 데이터센터는 전력 가격 상승, 소음, 장기 일자리 부족, 오염, 지역사회 반발이라는 정치·사회적 문제도 안고 있다. 2025년에는 1,500억 달러 이상의 프로젝트가 지연됐고, 여러 주와 지방정부가 금지나 모라토리엄을 검토하거나 시행하고 있으며, 미국 상원에서는 신규 데이터센터를 공공 전력망에서 분리하는 법안까지 제안됐다.
  • 여러 연구는 데이터센터가 아주 짧은 시간만 전력 사용을 줄여도 기존 전력망에서 상당한 여유 용량을 활용할 수 있다고 본다. Duke 연구진은 연간 약 22시간, 즉 0.25%의 시간만 사용량을 줄일 수 있다면 미국 전력망이 76기가와트의 추가 수용력을 제공할 수 있다고 분석했고, Princeton 연구진과 기업들의 보고서는 PJM 지역에서 유연한 500메가와트 데이터센터가 비유연 시설보다 3~5년 빨리 완전 가동될 수 있다고 봤다.

🧩 주요 포인트

  1. 기사의 출발점은 영국 축구 경기 하프타임에 수백만 명이 전기 주전자를 켜며 전력 수요가 급증한 사례다. 이때 AI 프로그램이 런던 데이터센터의 전력 소모가 큰 칩 일부를 늦추도록 지시해, 전력 공급과 수요의 균형을 맞추는 데 도움을 줬다.
  2. Emerald는 버지니아의 Data Center Alley에 새 시설을 연결하고 Conductor를 배치해, 전체 전력 수요가 급증할 때 데이터센터 전력 사용을 낮추면서도 가장 시급하고 중요한 서버 작업은 계속 수행하게 하려 한다. Nvidia와 Digital Realty가 참여한 이 프로젝트는 ‘전력 유연한 AI 공장’ 사례로 제시된다.
  3. 데이터센터 확장의 병목은 데이터센터 건설 자체보다 전력 설비 승인·건설·연결에 더 오래 걸린다는 점이다. 버지니아를 포함하는 PJM 지역에서는 새 발전 설비를 온라인에 올리는 데 8년이 필요하다는 지적이 나오며, 유연성은 이 시간 격차를 줄일 수 있는 다리로 설명된다.
  4. 데이터센터는 전력 가격 상승, 소음, 장기 일자리 부족, 오염, 지역사회 반발이라는 정치·사회적 문제도 안고 있다. 2025년에는 1,500억 달러 이상의 프로젝트가 지연됐고, 여러 주와 지방정부가 금지나 모라토리엄을 검토하거나 시행하고 있으며, 미국 상원에서는 신규 데이터센터를 공공 전력망에서 분리하는 법안까지 제안됐다.
  5. 여러 연구는 데이터센터가 아주 짧은 시간만 전력 사용을 줄여도 기존 전력망에서 상당한 여유 용량을 활용할 수 있다고 본다. Duke 연구진은 연간 약 22시간, 즉 0.25%의 시간만 사용량을 줄일 수 있다면 미국 전력망이 76기가와트의 추가 수용력을 제공할 수 있다고 분석했고, Princeton 연구진과 기업들의 보고서는 PJM 지역에서 유연한 500메가와트 데이터센터가 비유연 시설보다 3~5년 빨리 완전 가동될 수 있다고 봤다.

🧠 상세 정리

1. 전력 급증 순간을 데이터센터가 흡수한 사례

기사는 영국 남자 축구대표팀과 독일의 경기 하프타임 장면으로 시작한다. 긴장된 전반전이 끝난 뒤 많은 영국인이 전기 주전자를 켜면서 전력 수요가 갑자기 치솟았고, 이는 전력망 운영자에게 즉각적인 부담이 됐다. National Grid는 이 상황에 대비하고 있었고, 전기 주전자가 가열되기 시작하자 AI 프로그램이 런던의 한 데이터센터에 지시를 보내 전력 소모가 큰 칩 일부를 늦추게 했다. 이 조정은 공급이 수요를 따라가지 못해 정전이나 전기 장비 손상이 발생하는 상황을 피하는 데 도움을 줬다. 평소 다른 수요를 고려하지 않고 전력을 많이 소비하는 데이터센터가 전력망 상황에 맞춰 스스로 소비를 줄였다는 점에서, 기사는 이를 급진적인 변화로 제시한다.

2. Emerald의 Conductor와 ‘전력 유연한 AI 공장’

기사의 중심 사례는 Emerald가 버지니아의 Data Center Alley에 있는 새 시설에 Conductor를 배치하려는 계획이다. 이번에는 실험적 시연이 아니라 실제 전력망에 연결된 시설에서 전체 수요가 급증할 때 데이터센터의 전력 사용을 낮추는 방식이 적용될 예정이다. Conductor는 단순히 전력을 끊는 것이 아니라, 서버가 가장 시간 민감하고 중요한 작업을 계속 수행하도록 우선순위를 관리하면서 전력 소비를 조절하는 역할을 맡는다. Nvidia와 대형 데이터센터 운영사 Digital Realty가 이 프로젝트의 파트너로 참여하고 있으며, 이들은 이를 세계 최초 수준의 ‘전력 유연한 AI 공장’으로 설명한다. 기사는 이 사례를 통해 데이터센터가 전력망과 일방적 소비 관계가 아니라, 필요할 때 소비를 조정하는 상호작용 관계를 만들 수 있는지 묻는다.

3. 데이터센터 확장의 병목은 전력 인프라 속도

데이터센터를 빠르게 온라인에 올리는 데 가장 큰 장애물 중 하나는 새 발전소를 승인하고 건설하고 전력망에 연결하는 시간이 데이터센터 건설 시간보다 훨씬 길다는 점이다. 버지니아 지역 전력망 운영자인 PJM은 미국에서 가장 큰 전력망 운영자이며, RMI에 따르면 이 지역에서 새 발전 설비를 온라인에 올리는 데 8년이 필요하다. Nvidia의 지속가능성 책임자인 Josh Parker는 AI 수요와 현재 전력망의 즉각적 한계 사이를 잇는 다리로 ‘AI 공장 유연성’을 제시한다. 이 주장은 데이터센터가 항상 최대 전력을 요구하는 시설로 남는다면 인프라 증설 대기열에 묶일 수밖에 없다는 문제의식에서 나온다. 따라서 기사에서 말하는 유연성은 단순한 비용 절감 장치가 아니라, 데이터센터 사업의 개시 시점을 앞당길 수 있는 운영 전략으로 다뤄진다.

4. 지역사회 반발과 정책적 압박

속도 문제만큼 중요한 것은 데이터센터가 실제로 전력망에 연결된 뒤 지역사회와 정치권에서 맞닥뜨리는 반발이다. 주민들은 데이터센터가 너무 많은 전기를 끌어와 전기요금 상승에 기여하고, 장기 일자리에 비해 소음과 오염을 더 많이 남기며, 사람들의 일자리를 위협한다고 비판한다. Data Center Watch에 따르면 2025년에 1,500억 달러가 넘는 프로젝트가 조직적 반발로 지연됐고, 이런 여론을 의식한 정책결정자들도 개발 제한을 검토하기 시작했다. 10개가 넘는 주가 금지를 고려하고 있으며, Minneapolis와 Georgia의 DeKalb County 같은 지역에서는 지방 차원의 모라토리엄이 시행 중이다. 미국 상원의 초당적 법안인 GRID Act는 신규 데이터센터를 공공 전력망에서 완전히 떼어내자는 제안까지 담고 있어, 데이터센터 전력 문제는 기술 이슈를 넘어 공공 인프라 갈등으로 확대되고 있다.

5. 기존 전력망의 숨은 여유와 연구 결과

기사는 해결책의 일부가 새 발전소를 서둘러 짓는 데만 있지 않고, 이미 존재하는 송전망 안에 있을 수 있다고 설명한다. 전력망은 연중 매우 적은 수의 고수요 시간대에만 거의 최대 용량으로 운영되며, 대부분의 시간에는 상대적으로 여유가 있다. Duke University 연구진의 2025년 보고서는 데이터센터가 연간 0.25%의 시간, 약 22시간만 전력 사용을 줄일 의향이 있다면 미국 전력망이 76기가와트의 추가 용량을 제공할 수 있다고 분석했다. 이는 미국 전체 전력 용량의 약 5%이자 2030년까지 예상되는 미국 데이터센터 성장분을 수용할 수 있는 규모로 제시된다. Princeton University와 두 전력망 현대화 기업의 보고서도 PJM 지역에서 연 1% 미만의 시간만 유연하게 대응할 수 있는 500메가와트 시설이 비유연 시설보다 3~5년 더 빨리 완전 가동될 수 있다고 밝혔다.

6. 전력 유연성이 가져올 수 있는 공공적 이점

유연한 전력 연결은 데이터센터가 대중적 이미지 문제를 완화하는 데도 도움이 될 수 있다. 전력망이 스트레스를 받는 순간 데이터센터가 소비를 줄이면, 전력이 더 절실히 필요한 곳에서 빼앗기는 상황을 피하고 전력망 안정성도 높일 수 있다. 또한 기존 용량을 더 잘 활용하면 새 화석연료 발전소 건설 필요성을 줄이고, 고정비를 더 많은 전력 사용자에게 나눠 전기요금 인하 압력으로 이어질 가능성도 있다. Duke University의 별도 연구는 유연성이 요금을 0.5%에서 2.8%까지 낮출 수 있다고 제시했다. 기사는 전기차, 냉방 수요, 기타 부문과 함께 데이터센터가 2030년까지 미국 전력 수요를 2023년 대비 25% 늘리는 요인 중 하나라고 설명하며, 유연성이 이런 전환기를 관리하는 중요한 수단이 될 수 있다고 본다.

7. 찬성론의 기대와 회의론의 우려

전력 유연성 지지자들은 이 방식이 전력망 운영자에게 전자의 흐름을 더 잘 통제할 수 있는 수단을 제공한다고 본다. University of Michigan의 Johanna Mathieu는 수요 유연성이 전력망에 매우 유용하며, 전력 비용을 줄이고 신뢰성을 개선하는 데 도움이 된다고 말한다. 하지만 기사도 이 개념이 단순한 해법은 아니라고 강조한다. 데이터센터 입장에서는 전력 필요를 일부 양보하는 것이 어려운 판매 포인트일 수 있고, 운영적으로 보수적인 유틸리티와 전력망 운영자도 오랜 관행을 바꿔야 한다. 또한 일부 회의론자들은 유연성이 실제로 필요한 전력망 인프라 건설 속도 향상이라는 과제를 흐릴 수 있으며, 전력 공급 안정성에 위험을 가져올 수도 있다고 우려한다.

8. 오프그리드 발전과 경직된 전력망의 한계

기사에는 데이터센터 성장의 대표적 흐름이 오히려 비유연성 쪽으로 기울어져 있다는 지적도 나온다. Microsoft와 Oracle 같은 하이퍼스케일 기업들은 오프그리드 천연가스 발전소에 의존하는 대형 데이터센터를 제안해 왔고, xAI는 Tennessee Memphis 외곽의 Colossus 부지를 빠르게 확장하기 위해 트럭에 실은 가스터빈을 투입했다. 이 시설은 운영 중이지만 배출 증가와 오염 문제로 규제기관과 주민들의 반발을 받고 있으며, 전 세계 가스터빈 공급량 자체도 데이터센터 운영자들의 수요를 모두 충족하기에는 부족하다고 기사는 설명한다. 한편 현재 전력망은 최고 수요 시간에 맞춰 충분한 전력을 공급하도록 설계되어 있어, 안정성에는 유리하지만 상당한 여유 용량을 남긴다. GridCare의 Amit Narayan은 항공사가 30% 이용률로 운항한다면 비행기를 더 사지 않을 것이라는 비유를 들며, 전력망도 과학적으로 더 높은 이용률을 추구할 여지가 있다고 주장한다.

9. 수요반응, 가상발전소, 그리고 데이터센터 운영 방식

전력 유연성이 완전히 새로운 개념은 아니며, 전력망 운영자들은 오래전부터 수요반응이라는 방식을 사용해 왔다. 폭염 때 에어컨 사용이 몰리는 것처럼 수요가 공급에 가까워질 때, 대형 상업·산업 시설에 연락해 운영 일부를 멈추게 하는 방식이다. 이 방식은 화석연료 피커 발전소 가동을 줄이는 데 도움이 되지만, 느리고 부정확하며 대규모로 확장하기 어렵다는 한계가 있다. 2000년대 들어 전기차와 태양광 패널 같은 기술이 확산되고 전력망이 인터넷에 더 많이 연결되면서, 가상발전소가 더 빠르고 세밀한 대안으로 등장했다. 공장부터 스마트 온도조절기, 태양광 패널, 대형 배터리를 가진 가정까지 다양한 전력 고객이 유틸리티가 소비를 조정하도록 허용하고 보상을 받는 구조가 가능해진 것이다.

10. 데이터센터가 실제로 유연해지는 세 가지 경로

기사에 따르면 데이터센터가 전력망 연결이 제한되는 순간에도 운영을 이어갈 방법은 크게 세 가지로 설명된다. 첫째는 데이터센터가 자체 비용으로 현장 백업 저장장치나 발전 설비를 설치해 전력망이 한계에 이르렀을 때 사용하는 방식이다. 둘째는 유틸리티가 가상발전소 프로그램에 참여한 사용자들의 전력 사용을 낮추고, 데이터센터가 그 유연성에 대해 보상하는 방식이다. 이 방법은 큰 인프라가 필요하지 않지만, 유틸리티가 충분히 큰 가상발전소 프로그램을 갖추고 전력망이 스트레스를 받는 순간 교환을 조정할 수 있어야 한다. 셋째는 데이터센터 자체가 피크 시간에 전력을 덜 쓰는 방식이며, Emerald AI의 Ayse Coskun은 운영자들이 더 빠른 전력망 연결을 얻기 위해 일정 수준의 유연성을 받아들이는 흐름이 커지고 있다고 말한다.

🧾 핵심 주장 / 시사점

  • 데이터센터 전력 문제의 핵심은 총전력 부족만이 아니라, 연중 일부 피크 시간에 맞춰 모든 인프라를 설계해야 하는 경직성에 있다.
  • 전력 유연성은 데이터센터 사업자에게 단순한 친환경 이미지 개선책이 아니라, 전력망 연결 대기 시간을 줄이고 시설을 더 빨리 가동하게 해주는 사업상 인센티브로 작동할 수 있다.
  • 다만 유연성이 실제 해법이 되려면 데이터센터 내부의 작업 우선순위 조정, 유틸리티와 전력망 운영자의 제도 변화, 가상발전소 같은 외부 자원 조정이 함께 작동해야 한다.

✅ 액션 아이템

  • AI 기반 전력 제어를 적용해 피크 구간에서 우선순위가 낮은 칩 연산을 지연시키는 기준과 절차를 정의한다.
  • Emerald의 Conductor 방식처럼 중요 작업 가동을 유지하면서도 전력 사용을 낮추는 우선순위 정책을 수립해 비교한다.
  • 8년 소요되는 전력설비 승인·건설·연결 지연과 22시간 감축 시 76기가와트 추가수용, 500메가와트 3~5년 조기 가동 수치를 근거로 대응안을 점검한다.

❓ 열린 질문

  • 피크 시 AI가 중단할 부하를 어떻게 분류해야 전력 균형과 서비스 연속성이 모두 확보되는가?
  • 연간 22시간, 즉 0.25% 감축이 실제 운영에서 유지되려면 어떤 요금·보상 구조가 필요할까?
  • 주정부의 금지·모라토리엄과 상원 망분리 법안이 PJM의 유연 데이터센터 조기 가동 효과를 어느 정도 제약할 수 있을까?
