Articletechcrunch.com·2026년 7월 28일·0

Data centers may face temporary power cuts to prevent blackouts on largest US grid

Quick Summary

미국 최대 전력망 운영자 PJM 인터커넥션은 발전용량 확보 부족과 데이터센터 전력 수요 급증에 대응해 2027년 6월 이후 전력난이 발생하면 50메가와트 이상 데이터센터 등의 전력 공급을 보상 조건으로 일시 제한할 방침이다.

Data centers may face temporary power cuts to prevent blackouts on largest US grid 관련 대표 이미지

🖼️ 인포그래픽

Data centers may face temporary power cuts to prevent blackouts on largest US grid 내용을 설명하는 본문 이미지

🖼️ 4컷 인포그래픽

Data centers may face temporary power cuts to prevent blackouts on largest US grid 내용을 설명하는 본문 이미지

💡 한 줄 요약

미국 최대 전력망 운영자 PJM 인터커넥션은 발전용량 확보 부족과 데이터센터 전력 수요 급증에 대응해 2027년 6월 이후 전력난이 발생하면 50메가와트 이상 데이터센터 등의 전력 공급을 보상 조건으로 일시 제한할 방침이다.

📌 핵심 요약

  • PJM 인터커넥션은 추가 발전용량 확보 경매가 필요한 수준에 미치지 못하자 전력 부족 시 데이터센터와 다른 대형 수요처의 공급을 일시 제한하기로 했다.
  • 공급 제한은 2027년 6월 이전에는 시작되지 않으며, 50메가와트 이상의 데이터센터에만 적용된다.
  • 전력 공급이 중단되는 고객은 기존 수요반응 제도와 마찬가지로 보상받고, 예상 수요에 따라 30분 전부터 수일 전까지 사전 통지를 받을 수 있다.
  • 데이터센터 전력 사용량은 2035년에 현재의 4배로 늘어날 것으로 예상되며, 공급 제한 대상 시설은 자체 전원이나 비용과 오염 부담이 큰 비상 발전기에 의존할 가능성이 있다.
  • PJM 권역의 도매 전력가격은 지난 1년 동안 거의 두 배가 됐고, 독립 시장 감시기관은 가격 상승의 상당 부분을 데이터센터 수요와 연결했다.

🧩 주요 포인트

  1. 추가 발전용량 경매의 부족과 데이터센터 수요 급증이 겹치면서 전력망 안정성 확보 수단이 공급 확대뿐 아니라 대형 수요처의 일시 차단으로 확장됐다.
  2. 메가와트 이상 시설에 대한 사전 통지·보상 방식은 제조업 등에 적용돼 온 수요반응 체계가 대규모 데이터센터 운영에도 본격 적용된다는 의미를 갖는다.
  3. 전력망의 부담을 줄이는 조치가 현장 디젤 발전기 사용을 늘릴 경우 비용·대기오염·인근 주민 건강 피해라는 부담이 전력망 밖으로 옮겨갈 수 있다.

🧠 상세 정리

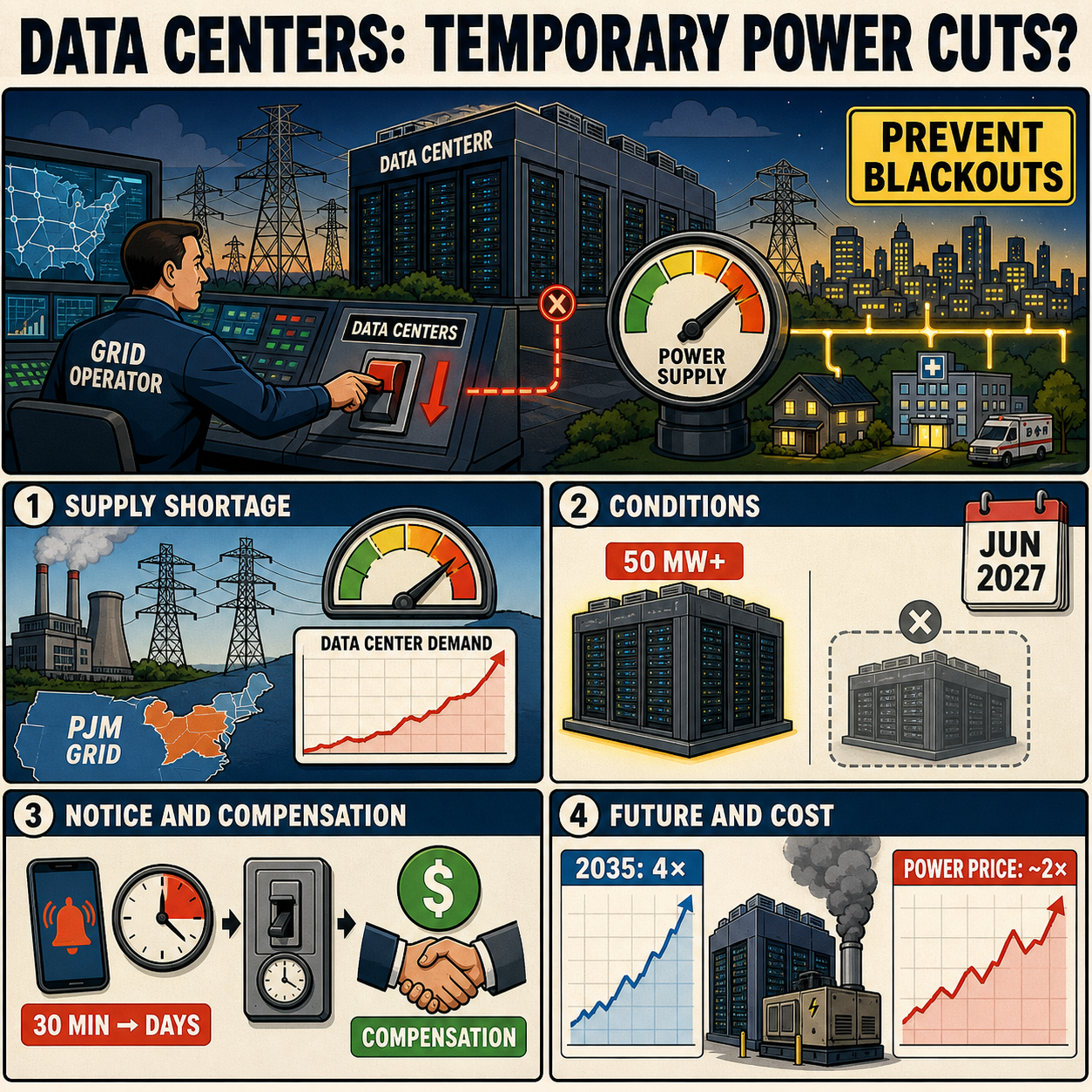

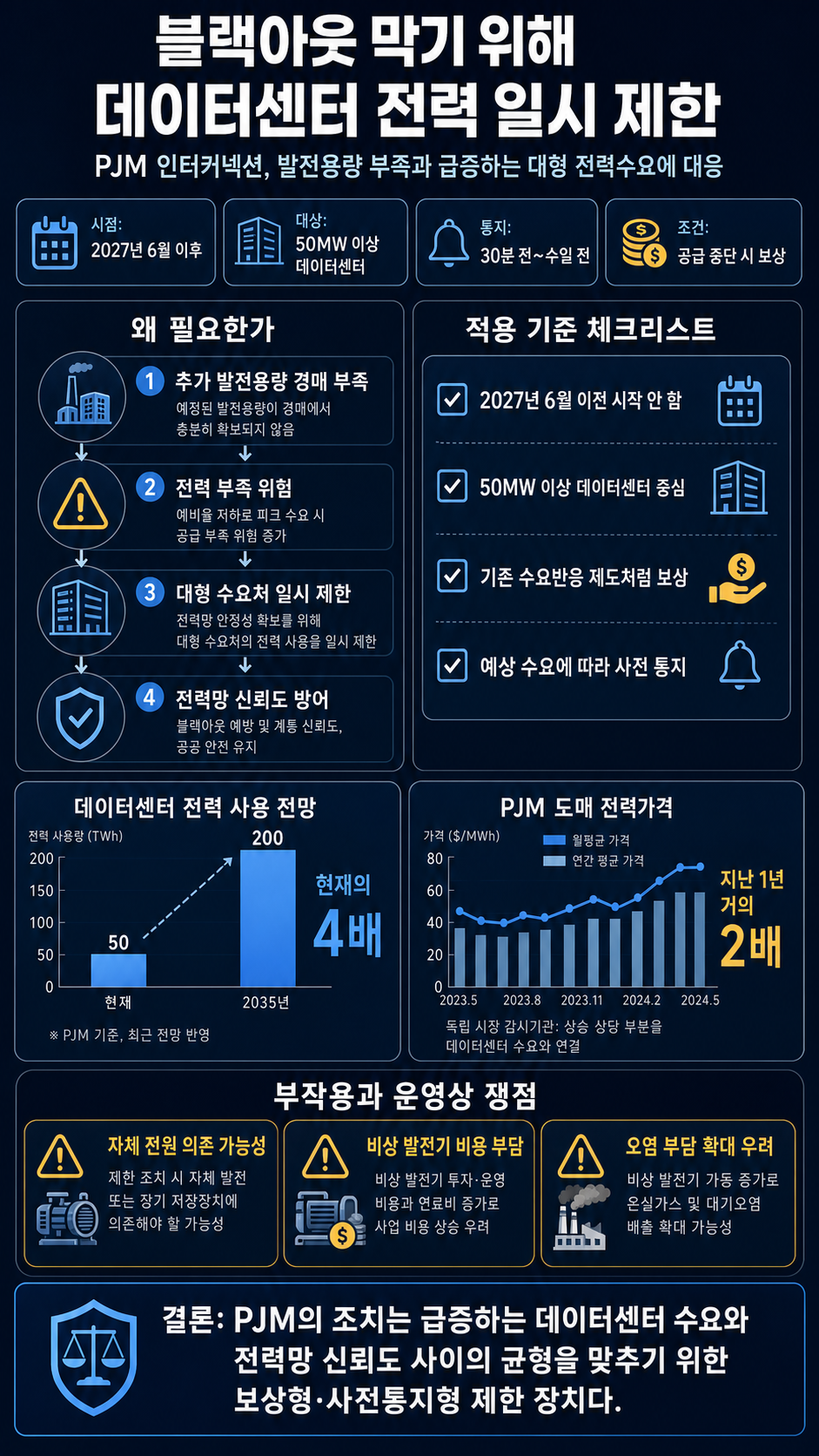

1. 데이터센터 급증과 전력망의 공급 부족

PJM 인터커넥션은 버지니아주에서 일리노이주까지 이어지는 권역에서 6,700만 명의 고객을 담당하는 미국 최대 전력망 운영자다. 이 전력망은 빠르게 늘어나는 데이터센터의 전력 수요를 감당하는 데 어려움을 겪어 왔다. PJM이 추가 발전용량을 확보하기 위해 실시한 경매가 필요한 수준에 미치지 못하자, 전력 부족 시 데이터센터와 다른 대형 수요처의 공급을 일시 제한하는 방침을 내놓았다. 기사에서는 데이터센터 건설 속도가 매우 빨라 전력망 운영자들이 필요한 전력을 마련하느라 고전하고 있다고 설명한다. 데이터센터 전력 사용량이 2035년에는 현재의 4배에 이를 것으로 예상된다는 전망은 이번 조치가 나온 수요 측 배경을 보여준다.

2. 공급 제한의 시점과 적용 대상

PJM은 2027년 6월 이전에는 데이터센터에 대한 공급 제한을 시작하지 않을 계획이다. 적용 대상도 모든 데이터센터가 아니라 전력 사용 규모가 50메가와트 이상인 시설로 한정된다. 실제 제한은 상시 시행되는 것이 아니라 전력 부족이 발생해 광역 정전을 막아야 하는 상황에서 이뤄진다. 데이터센터 외에도 전력을 많이 사용하는 다른 대형 고객이 제한 대상에 포함될 수 있다. PJM은 수요 제한 방침과 별도로 새로운 발전용량을 확보하기 위한 추가 경매도 진행하고 있어, 수요 감축과 공급 확대를 동시에 추진하고 있다.

3. 기존 수요반응 제도와 보상 방식

이번 조치는 수십 년 동안 제조업체 같은 대형 전력 사용자를 대상으로 운용돼 온 수요반응 제도와 유사하다. 전력망의 공급 여력이 부족한 시기에 일부 고객의 사용량을 줄여 전체 전력망의 정전 위험을 낮추는 방식이다. 전력 공급이 일시 중단되는 고객에게는 그에 따른 보상이 제공된다. 사전 통지 시간은 예상 수요와 상황에 따라 약 30분 전부터 수일 전까지 달라질 수 있다. 따라서 대상 데이터센터는 공급 제한 가능성을 운영 조건에 반영하고, 통지를 받은 뒤 부하를 줄이거나 다른 전원으로 전환할 준비가 필요해진다.

4. 자체 전원과 비상 발전기 의존 가능성

기사에서는 이번 조치가 신규 데이터센터와 일부 기존 데이터센터에 자체 현장 전원을 설치하도록 자극할 가능성이 크다고 본다. 자체 전원을 마련하지 않은 시설은 전력 공급이 제한되는 동안 비상 발전기에 의존할 가능성이 있다. 비상 발전기는 일반적인 전력 공급보다 운용 비용이 더 높고 오염물질을 더 많이 배출하는 경우가 많다. 많은 데이터센터는 연료를 쉽게 구할 수 있고 현장에 저장할 수 있다는 이유로 디젤 발전기를 선호한다. 미국 연방 규정은 수요반응 상황에서 이러한 발전기를 연간 최대 50시간, 비상사태와 유지보수 등의 상황에서는 연간 최대 100시간 사용할 수 있도록 허용한다.

5. 디젤 발전기의 건강·환경 논란

디젤 비상 발전기의 활용은 전력망 안정성뿐 아니라 인근 지역의 건강과 환경 문제로도 이어지고 있다. 기사에 따르면 버지니아 북부의 96메가와트 데이터센터 주변에서 디젤 비상 발전기가 주민들에게 연간 수천만 달러 규모의 건강 피해를 유발하는 데 기여할 수 있다는 보고서가 나왔다. 밴티지 데이터센터는 이 보고서의 신뢰성에 의문을 제기하기 위해 버지니아 환경 규제 당국과 조율한 것으로 보인다는 이유로 비판받았다. 이 사례는 공급 제한에 대응하는 현장 발전이 단순한 시설 운영 대책에 그치지 않고 지역사회 비용에 관한 논쟁을 일으킬 수 있음을 보여준다. 전력망의 부족 문제를 해결하는 과정에서 발전 방식에 따른 오염과 건강 피해도 함께 쟁점이 되고 있다.

6. 전력가격 상승과 PJM 운영 책임

PJM은 최근 신규 발전용량과 데이터센터를 포함한 대규모 신규 전력 사용자를 관리한 방식 때문에 비판을 받아 왔다. PJM 권역의 도매 전력가격은 지난 1년 동안 거의 두 배로 상승했다. PJM의 독립 시장 감시기관은 이러한 가격 상승의 상당 부분이 데이터센터에서 비롯됐다고 판단했다. 이는 데이터센터의 급격한 수요 증가가 개별 시설의 전력 조달 문제를 넘어 광역 전력시장의 가격과 안정성 문제에 연결돼 있음을 보여준다. 6,700만 명의 고객을 포괄하는 전력망에서 발전용량 확보, 대형 수요처 연결, 공급 제한 기준을 어떻게 관리할지가 핵심 운영 과제로 부상했다.

🧾 핵심 주장 / 시사점

  • 추가 발전용량 확보가 수요 증가 속도를 따라가지 못하면서, 대형 데이터센터의 전력 사용을 일시 조정하는 수요반응이 광역 정전을 막기 위한 직접적인 안정성 수단으로 활용되고 있다.
  • 보상을 전제로 한 공급 제한은 전력망 부담을 낮출 수 있지만, 데이터센터가 디젤 발전기로 대응하면 비용과 오염·건강 피해가 시설과 인근 지역사회로 이전될 수 있다.
  • 도매 전력가격의 급등과 독립 시장 감시기관의 평가는 데이터센터 수요 관리가 개별 기업의 운영 문제가 아니라 PJM 권역 전체 고객에게 영향을 주는 전력시장·인프라 계획 문제임을 드러낸다.

✅ 액션 아이템

  • PJM 인터커넥션이 2027년 6월 이후 적용할 50메가와트 이상 데이터센터 공급 제한의 대상 범위를 정의한다.
  • 수요반응 제도와 같은 보상·사전 통지가 데이터센터 운영 연속성에 미치는 제약을 비교한다.
  • 공급 제한 시 비상 발전기 의존이 키울 비용과 대기오염 부담을 자체 전원 대안과 함께 점검한다.

❓ 열린 질문

  • PJM 권역의 발전용량 확보 부족이 이어지면 2027년 6월 이후 데이터센터 공급 제한은 얼마나 잦아질 것인가?
  • 2035년 데이터센터 전력 사용량 4배 전망 속에서 50메가와트 적용 기준은 어떤 기준으로 유지될 것인가?
  • 도매 전력가격 급등과 데이터센터 수요의 연결이 수요반응 보상 수준을 어떻게 바꿀 것인가?
